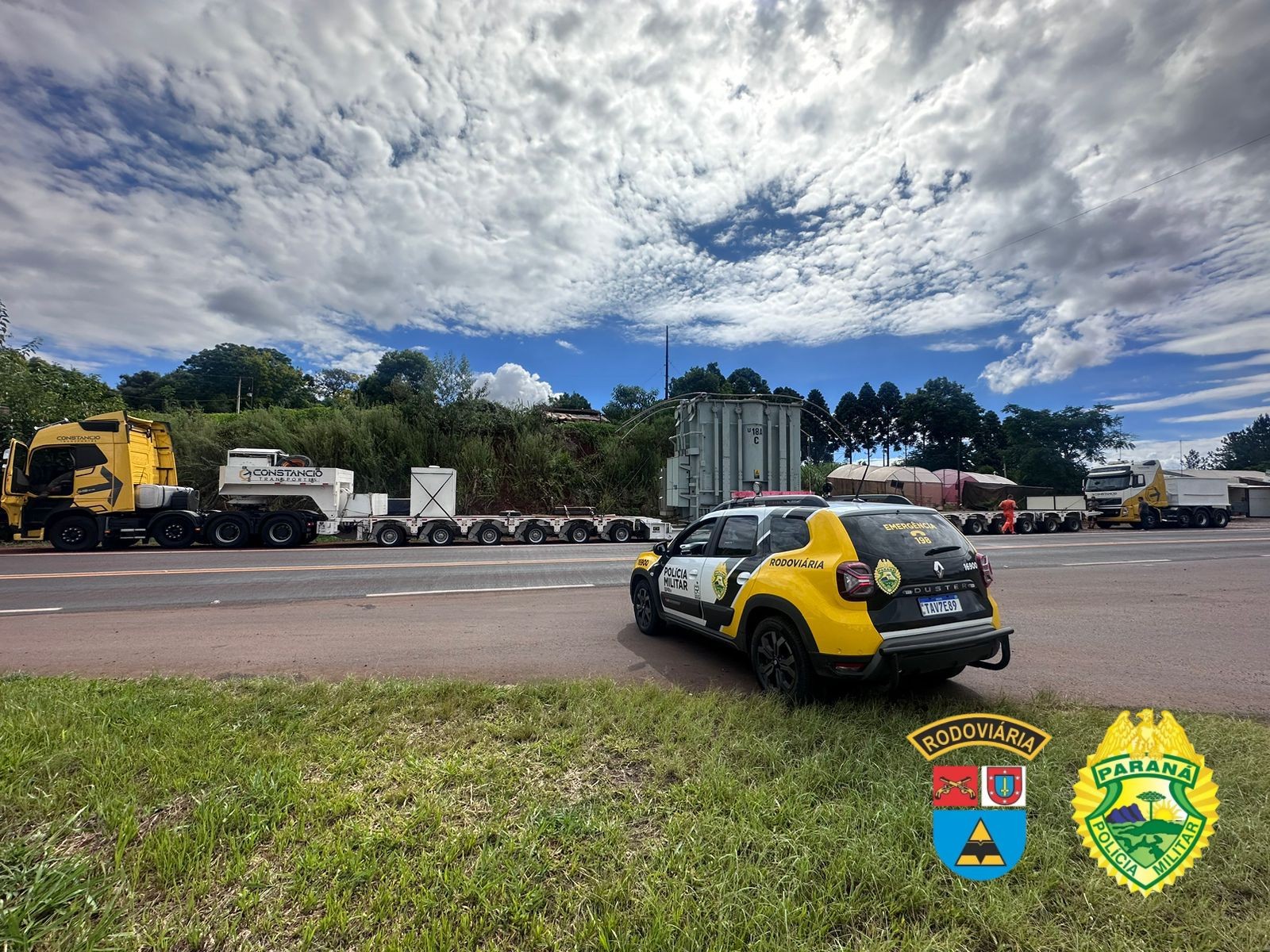

Peça começou a ser transportada no dia 18 de janeiro, de Foz do Iguaçu com destino a Blumenau. Viagem duraria cerca de 20 dias. Caminhão de 39 metros de comprimento está parada às margens da PR-493. Transformador gigante de Itaipu está parado na BR-163
O transporte de um transformador da Itaipu com mais de 122 toneladas que saiu de Foz do Iguaçu, no Paraná, em carreta com 124 rodas, e tem como destino Blumenau, foi interrompido em Bom Sucesso do Sul, no sudoeste do Paraná por falta de autorização especial para circulação na PR-493.
“A Polícia Rodoviária Estadual (PRE) esclarece que para o transporte de cargas com tamanhos superdimensionadas e excesso de peso é imprescindível a obtenção de uma Autorização Especial de Transporte (AET), a qual deve ser emitida pelo Departamento de Estradas e Rodagem (DER)”, disse em nota a PRE.
“No caso abordado (o caminhão com transformador de Itaipu), a autorização não foi emitida devido à ausência dos estudos de viabilidade geométrica e estrutural, documentos essenciais para garantir a segurança do transporte nas rodovias estaduais”, diz outro trecho da nota.
✅ Siga o canal do g1 PR no WhatsApp
✅ Siga o canal do g1 PR no Telegram
O transformador que é levado em uma carreta de 39 metros de comprimento, saiu de Foz do Iguaçu, em 18 de janeiro e levaria cerca de 20 dias para chegar no destino final – em Blumenau, a 880 quilômetros de distância – porque o veículo não pode ultrapassar os 40 Km/h.
A peça é levada para a cidade catarinense para passar por manutenção. Entenda para o que ela serve mais abaixo.
A PRE informou que a interceptação do veículo ocorreu na sexta-feira (24) e que a carreta só poderá voltar a circular na rodovia quando a autorização legal for emitida, permitindo assim, a continuidade da viagem.
Leia também:
Tragédia: Técnica de enfermagem morre a caminho do trabalho após carro dela ser arrastado por carreta e cair em barranco
Paraná: Médico é condenado a devolver R$ 227 mil aos cofres públicos por acumular cinco cargos em três cidades diferentes
Denúncia MP: Madrasta usou brinquedos e banquinho para induzir enteada a se afogar em máquina de lavar
PRE intercepta carreta com transformador de 122 toneladas de Itaipu por falta de documentação
PRE/PR/Bom Sucesso do Sul
O que diz Itaipu
Em nota, a usina de Itaipu informou que o transporte da peça está sendo feito por uma empresa especializada contratada pela Weg, que é responsável pelo conserto em fábrica do equipamento.
A Weg disse que tomou conhecimento da infração cometida pela transportadora e que determinou que providencias sejam tomadas para a regularização.
A ransportadora Constancio Transporte Especiais disse que foram necessários ajustes na documentação e que esse pedido de liberação já foi encaminhado ao DER, que confirmou a solicitação.
Até esta publicação não havia data para a liberação do veículo e retomada da viagem.
O veículo
Transporte de transformador de mais de 122 toneladas: megaoperação no Paraná com caminhão de 124 rodas levará 20 dias
William Brisida/Itaipu Binacional
Segundo a Itaipu, a peça está sendo carregada por um caminhão plataforma de 39 metros de comprimento, três metros de largura e 124 rodas. Outro caminhão também é usado como contrapeso para auxiliar nas manobras e foi engatado na parte traseira do veículo principal.
Antes do transformador, 32 mil litros de óleo usados no equipamento e duas carretas com peças como trocador de calor, buchas, bombas e válvulas, já tinham sido levadas para a fábrica em Blumenau.
O superintendente de manutenção da Itaipu, Marco Aurélio Siqueira Mauro, explicou que a peça precisa passar pela manuntenção fora da usina por conta de cuidados específicos.
“A execução do serviço na fábrica, fora da usina, deve-se ao fato de os procedimentos de desmontagem e montagem do transformador serem complexos e exigem uma grande estrutura e mão de obra especializada. Além disso, existem ensaios elétricos específicos que serão realizados no transformador, após a montagem, que não são exequíveis na usina”, detalhou o superintendente.
O transformador
Transformador de 122 toneladas saiu de Foz do Iguaçu para Blumenau em 18 de janeiro
RPC
Segundo Marco Aurélio, a peça apresentou problema em 2023, foi retirada de operação e substituída por uma extra, com as mesmas características. A função do equipamento é elevar tensão produzida pelas unidades geradoras de Itaipu de 18 quilovolts para 500 quilovolts.
Ao todo, a usina hidrelétrica possui 60 transformadores, sendo este o maior.
Eles estão instalados em 20 unidades geradoras e cada uma possui três dos equipamentos, além de seis peças extras.
A expectativa é que o equipamento seja reinstalado em Foz do Iguaçu em meados de 2026.
VÍDEOS: Mais assistidos g1 PR
Veja mais notícias em g1 Oeste e Sudoeste.
Fonte:G1 Paraná
Transporte de transformador da Itaipu com mais de 122 toneladas é interrompido por falta de autorização especial para circulação no PR

Compartilhar esta notícia

Casal é resgatado em morro da Grande Curitiba em noite de tensão
13 de fevereiro de 2025

Sabrina Carpenter incorpora a diva hollywoodiana no tapete vermelho
3 de fevereiro de 2025

Mapa da Mina Acessórios planeja abertura de 10 lojas em 2025
12 de fevereiro de 2025

Natura reforça pilar de fragrâncias com dois novos perfumistas
10 de fevereiro de 2025
